Penjelasan Waktu Produksi Soft Cooler

2026-09-04 0 Tinggalkan aku pesan
"Produksi adalah 30 hingga 45 hari" adalah jawaban yang diterima sebagian besar pembeli, dan memang benar — namun jawaban tersebut hanya menggambarkan garis waktu di tengah-tengah. Realitas pesanan-ke-gudang mencakup pengambilan sampel, putaran revisi, masuknya material, inspeksi, angkutan laut dan bea cukai, serta penundaan yang merusak tanggal peluncuran hampir tidak pernah terjadi di jalur produksi. Itu terjadi sebelumnya, dalam persetujuan dan materi. Panduan ini memecah seluruh garis waktu menjadi komponen-komponen sebenarnya, menunjukkan di mana waktu sebenarnya hilang, dan menjelaskan cara mengompresi jadwal tanpa berpura-pura bahwa fisika tidak berlaku. Sealock (YiFuLong Outdoor Gear Co., Ltd.) mengutip pengambilan sampel selama 7–15 hari dan produksi selama 30–45 hari, dan hal ini menjelaskan apa yang terjadi di sekitar angka-angka tersebut.


Apa Arti "Waktu Pimpin".

Definisikan dengan benar atau Anda akan merencanakan angka yang salah. Dalam arti sempit, waktu tunggu mengacu pada total durasi sejak persetujuan pesanan pembelian hingga pakaian jadi keluar dari gerbang pabrik. Namun jumlah yang sebenarnya dibutuhkan sebuah merek lebih luas: ;total waktu yang berlalu sejak pemesanan produksi hingga penerimaan barang jadi yang siap dijual, mencakup; pengambilan sampel, pemasangan, dan persetujuan akhir; sumber kain dan trim dan masuk ke pabrik; pemotongan massal, penjahitan dan penyelesaian akhir; kontrol kualitas dan pengepakan; pengangkutan, bea cukai dan masuk ke gudang.

Waktu tunggu pabrik dan waktu tunggu Anda adalah angka yang berbeda. Rencanakan yang kedua.

Temuan yang Seharusnya Mengubah Cara Anda Merencanakan

Hal ini merupakan hal yang paling berguna dalam penelitian ini, dan bertentangan dengan fokus tekanan yang diberikan oleh sebagian besar pembeli: ;sebagian besar merek kehilangan waktu sebelum menjahit dimulai — ketersediaan bahan dan persetujuan merupakan hambatan yang biasa terjadi, dan penundaan produksi kain adalah hal yang paling sulit untuk diatasi karena tidak ada produk hilir yang dapat dimulai tanpa adanya ukuran yard di meja potong. Persetujuan warna yang terlambat atau stok kain yang habis di awal akan mengalir ke setiap tahap selanjutnya.

Salah satu produsen menghitungnya: ;pengadaan dan pewarnaan kain menyebabkan 45% hingga 55% keterlambatan pesanan pertama. Sekitar setengah dari risiko penundaan pada pesanan pertama berada pada tahap yang dianggap administratif oleh sebagian besar pembeli.

Kesimpulannya adalah sebagai berikut: ;cara yang dapat diandalkan untuk melindungi tanggal peluncuran adalah dengan mengunci bahan baku dan persetujuan lebih awal, bukan dengan menekan produksi di kemudian hari. Mengejar pabrik di minggu keenam tidak memulihkan waktu yang hilang di minggu pertama.

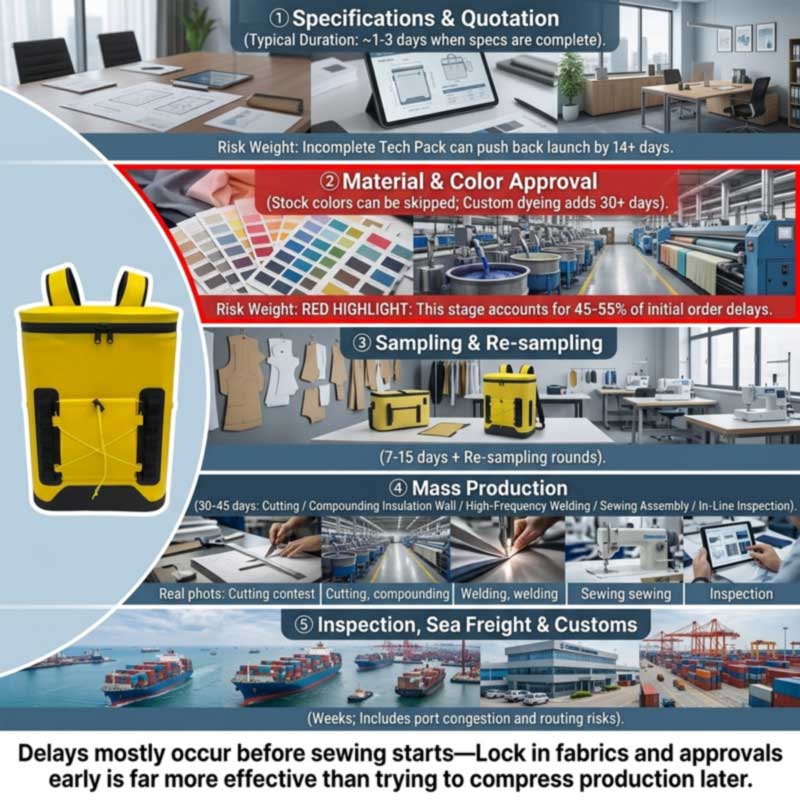

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Tahap demi Tahap

1. Spesifikasi dan kutipan

Cepat ketika ringkasan selesai: tolok ukur ditetapkan; tinjauan paket teknologi dan penawaran harga sekitar 1–3 hari setelah spesifikasi selesai. Lambat padahal tidak — ;paket teknologi yang tidak lengkap adalah penyebab utama gesekan, sering kali menambah 14 hari atau lebih pada tanggal mulai proyek, karena pabrik tidak dapat mengutip secara akurat atau memotong bahan tanpa pengukuran yang tepat, spesifikasi jahitan, dan daftar bahan baku.

Untuk pendingin, "lengkap" berarti penamaan: bahan cangkang dan denier, jenis insulasi dan ketebalan dinding, bahan pelapis dan kepatuhan pasar, jenis penutup dan tingkat segel, kapasitas dan dimensi internal dengan toleransi, perangkat keras, tali pengaman, metode pencitraan merek, dan pengemasan.

2. Persetujuan bahan dan warna — hambatan sebenarnya

Tolok ukurnya menyarankan ;3–7 hari untuk pemilihan kain dan contoh di beberapa program, namun warna khusus, pewarnaan atau bahan khusus bisa memakan waktu lebih lama — dan "lebih lama" bisa sangat berarti: ;jika sebuah merek meminta kain dengan pewarna khusus atau hiasan khusus, jangka waktunya bisa diperpanjang hingga 30 hari atau lebih.

Pendingin lembut memiliki lebih banyak aliran material daripada pakaian: kain cangkang, busa sel tertutup, lapisan film food grade, ritsleting kedap udara atau tahan air, gesper, anyaman, dan label. Masing-masing memiliki waktu tunggu masuknya sendiri, dan yang paling lambat menetapkan tanggal mulai. Perangkat keras dan trim memerlukan perhatian khusus, karena kecil, murah, dan sering terlupakan — namun; bahkan ketika bahan dan tenaga kerja sudah siap, satu komponen fungsional atau bermerek yang hilang dapat menghalangi dimulainya produksi.

3. Pengambilan sampel dan revisi

Sealock membutuhkan waktu 7–15 hari untuk sampel, lebih lama untuk pengembangan awal di mana pola dan peralatan pengelasan harus direkayasa terlebih dahulu. Variabelnya bukanlah pembuatannya; ini adalah jumlah putaran — dan putaran didorong oleh kualitas singkat dan kecepatan umpan balik. ;Keterlambatan umpan balik dari pembeli atau spesifikasi yang tidak jelas memperpanjang jangka waktu persetujuan sampel, dan salah satu disiplin yang disarankan adalah; aturan 48 jam untuk revisi sampel guna memastikan momentum tidak hilang.

4. Produksi massal — 30 hingga 45 hari

Apa yang sebenarnya terjadi di dalam jendela itu, untuk pendingin yang dilas: memotong cangkang, busa, dan pelapis; melaminasi dinding berinsulasi; pengelasan frekuensi tinggi pada badan, alas dan penutup; menjahit tali kekang, saku, anyaman dan trim; perakitan dan perangkat keras; inspeksi in-line secara keseluruhan; finishing dan pengepakan.

Perlu diperhatikan untuk penjadwalan: banyak bangunan yang lebih keren melewatinyadua jalur produksi yang berbeda— jalur las frekuensi tinggi dan jalur jahit. Di Sealock, hal ini terletak di ruangan terpisah di lantai yang sama, dan konstruksi jahitan merupakan kemampuan inti internal, bukan langkah yang dialihdayakan. Pembuatan yang menggunakan keduanya memiliki rute internal yang sedikit lebih panjang dibandingkan produk yang hanya dilas atau hanya dijahit, yang merupakan salah satu alasan kompleksitas mempengaruhi jangka waktu produksi. Urutan lengkapnya ada diBagaimana Tas Ransel Pendingin Lembut Diproduksi.

5. Inspeksi

Pesan dengan penyelesaian sekitar 80% sehingga ada waktu untuk pengerjaan ulang. Pada pendingin, berikan waktu untuk pengujian air secara khusus, dan ingat pembayaran saldo biasanya terkait dengan pemeriksaan yang lulus. MelihatPemeriksaan Kualitas Pendingin Lembut Sebelum Pengiriman.

6. Pengangkutan dan izin

Pembeli panggung paling sering dihilangkan seluruhnya. Transit laut ditambah izin tujuan akan memakan waktu berminggu-minggu, dan hal ini akan menimbulkan gangguan di luar kendali siapa pun: ;kemacetan pelabuhan, gangguan rute, bea cukai, atau peristiwa geopolitik dapat memperluas rentang waktu ini, sehingga penyangga pengiriman sangat penting. Kondisi rute terkini menggambarkan skala tersebut — salah satu produsen mencatat bahwa operator mengubah rute di sekitar Tanjung Harapan sehingga menyebabkan penundaan otomatis 10 hingga 14 hari untuk pengiriman ke Eropa. Pendingin juga berukuran besar dan dibebankan berdasarkan volume, yang lebih penting karena biaya daripada waktu; melihatProdusen Ransel Pendingin Grosir: Harga Massal & Ketentuan FOB.

Penyebab Umum Keterlambatan

Menyebabkan Dampak yang khas Pencegahan
Paket teknologi tidak lengkap 14+ hari ditambahkan sebelum memulai Tentukan bahan, dimensi, toleransi, penutupan dan kepatuhan di awal
Warna sesuai pesanan/bahan sesuai pesanan 30+ hari; ~setengah dari risiko penundaan pesanan pertama ada di sini Gunakan warna stok untuk pesanan pertama, atau segera mulai pencelupan lab
Umpan balik pembeli lambat Memperluas setiap putaran pengambilan sampel Pengambil keputusan tunggal; Aturan respons 48 jam
Perubahan desain di tengah proses Berhari-hari hingga berminggu-minggu; dapat membatalkan kain yang diwarnai Kunci desain dan bahan dasar sejak dini; memperlakukan perubahan sebagai item baru
Trim atau perangkat keras tidak ada Memblokir pemuatan garis seluruhnya Pesan trim lebih awal; konfirmasi tanggal masuk sebelum pemuatan baris
hari libur nasional Minggu — Festival Musim Semi adalah gangguan yang berlangsung selama beberapa minggu Pesan sebelum perlambatan; lihat panduan Tiongkok
Gagal inspeksi/pengerjaan ulang Berhari-hari hingga berminggu-minggu Definisi cacat yang jelas dan sampel emas disetujui sebelum produksi
Pengangkutan dan bea cukai Minggu, bervariasi Bangun penyangga; jangan berencana untuk transit minimum

Dua di antaranya patut mendapat penekanan. Perubahan di tengah-tengah proses memerlukan waktu dan uang yang mahal: ;penyesuaian warna, merajut ulang panel, atau mendesain ulang setelah kain diwarnai akan menambah waktu berhari-hari atau berminggu-minggu — mengunci elemen desain utama dan dasar kain lebih awal, dan memperlakukan perubahan besar sebagai kode item baru dengan ekspektasi waktu pengerjaannya sendiri. Dan hari libur bukanlah catatan kaki: ;hari libur nasional di negara-negara produksi memerlukan pemesanan terlebih dahulu atau waktu buffer bawaan tambahan. Untuk tas pendingin, yang jendela pemesanannya berada pada periode Festival Musim Semi, ini adalah kendala perencanaan tingkat pertama — lihatProdusen Pendingin Lembut di Cina: Panduan OEM Lengkap.

Bagaimana Sebenarnya Mengompresi Timeline

Pengungkit yang berfungsi, kira-kira dalam urutan efektivitas:

  1. Pilih stok bahan dan warna stok.Hal ini menghilangkan satu-satunya sumber penundaan terbesar pada pesanan pertama — tidak ada siklus pencelupan di laboratorium, tidak perlu menunggu banyak pewarna.
  2. Kirimkan spesifikasi lengkap.Ringkasan siap produksi mengubah putaran penemuan selama 14 hari menjadi kutipan 1–3 hari.
  3. Memberikan persetujuan awal terhadap materi inti untuk program berulang.Saran standarnya adalah; memberikan persetujuan awal pada kain inti untuk tidak melakukan pencelupan berulang di laboratorium — pemesanan kedua pada bahan yang disetujui secara material lebih cepat dibandingkan yang pertama.
  4. Gabungkan umpan balik dan putuskan dengan cepat.Satu pengambil keputusan, satu respons yang terkonsolidasi, dan komitmen penyelesaian yang tetap. ;Menggabungkan iterasi sampel dengan menyediakan spesifikasi yang jelas dan lengkap adalah cara yang terdokumentasi.
  5. Mulai dari platform yang sudah ada.Perubahan merek dan spesifikasi pada rekayasa pola lompatan bangunan las yang telah terbukti dan pengembangan perkakas las sepenuhnya.
  6. Pesan di luar musim.Pemuatan pabrik merupakan kendala nyata; pesanan yang sama ditempatkan di jadwal jendela yang lebih tenang lebih cepat.
  7. Angkutan udara, hanya dalam keadaan darurat.Pembingkaian yang jujur: angkutan udara pada akhirnya bisa memakan waktu dua hingga empat minggu, tetapi biayanya beberapa kali lipat dibandingkan biaya laut, sehingga hal ini berfungsi sebagai tuas darurat dan bukan sebagai rencana.
Apa yang tidak bisa dikompres.Pengelasan, laminasi dinding, dan pengawetan memerlukan waktu yang lama; terburu-buru menghasilkan cacat yang gagal dalam pemeriksaan dan menghabiskan lebih banyak waktu daripada yang dihemat. Pengujian air memerlukan durasi untuk mengetahui rembesan yang lambat. Angkutan laut ditentukan oleh geografi. Pemasok yang menyetujui tenggat waktu apa pun tanpa membahas bahan, persetujuan warna, dan pemuatan pabrik tidak melakukan perencanaan — dan jadwal yang disepakati berdasarkan optimisme adalah jalan paling umum menuju musim yang terlewat.


Perencanaan Mundur: Jadwal Kerja

Bekerja dari tanggal di rak, bukan pesanan pembelian. Kurangi, dalam urutan ini:

Mundur dari tanggal di rak Mengizinkan
Penerimaan gudang, QC dan listing Hari hingga seminggu
Pengiriman darat dari pelabuhan hari
Izin bea cukai Hari, bervariasi
Transportasi laut Minggu, bergantung pada rute — tambahkan buffer
Inspeksi pra-pengiriman dan pengerjaan ulang apa pun Hingga seminggu
Produksi massal 30–45 hari
Materi masuk (item prospek terpanjang) Berhari-hari hingga berminggu-minggu; 30+ jika diwarnai khusus
Putaran pengambilan sampel dan persetujuan 7–15 hari ditambah revisi
Spesifikasi dan kutipan 1–3 hari jika selesai
Penyangga liburan Minggu jika jadwalnya melintasi Festival Musim Semi

Untuk rentang musim panas yang lebih sejuk, aritmatika ini biasanya menghasilkan tanggal komitmen di musim gugur atau awal musim dingin. Sebuah merek yang memulai peluncurannya pada musim semi pada bulan Juni telah kehilangan musimnya — dan pendingin bersifat musiman, sehingga barang yang datang terlambat menunggu satu tahun, bukan satu bulan. Konsekuensi komersial tercakup dalamCara Memulai Merek Tas Ransel Keren Anda Sendiri.

Jangan lupa menyusun ulang.Jika penjualan pertama terjual habis, penggantian memerlukan waktu 30–45 hari ditambah biaya pengiriman — jadi penjualan habis di pertengahan musim berarti pengisian ulang tiba setelah musim berakhir, kecuali pemesanan ulang direncanakan sesuai jadwal semula. Tentukan titik pemicu pemesanan ulang Anda sebelum pengiriman pertama tiba.


Waktu Timbal Sealock

Kutipan Cepat pada spesifikasi lengkap
Contoh 7–15 hari; lebih lama untuk pengembangan dari awal sementara pola dan peralatan pengelasan direkayasa
Produksi 30–45 hari setelah konfirmasi sampel dan deposit
Ketentuan MOQ 300 pcs per desain; FOB Guangdong
Kemampuan Jalur pengelasan dan jalur jahit frekuensi tinggi internal — ruangan terpisah, lantai yang sama; banyak bangunan menggunakan keduanya
Kualitas IQC / IPQC / OQC, pengambilan sampel AQL, penandatanganan sampel emas, pengujian batch perendaman air penuh; SGS atau QIMA menyambut
Asal China atau Vietnam dengan spesifikasi yang sama
Sertifikasi ISO9001, BSCI, SMETA P4, GRS, HIGG, PINDAI

Platform yang mempersingkat jadwal pertama — konstruksi las yang sudah ada dalam jalur warna bawaan, sehingga tidak ada pengembangan pola dan tidak ada banyak pewarna:

Gambar Model Mengapa ini memperpendek jadwal Link
28L airtight-zipper insulated backpack cooler SL-I274 Pendingin Ransel Kedap Udara-Ritsleting 28L (SL-I274) Pembuatan tersegel 48 jam yang terbukti, empat warna stok Melihat
Insulated soft cooler backpack with molded lid SL-E050B Ransel Pendingin Berinsulasi, tutup yang dibentuk (SL-E050B) Dua ukuran telah dikembangkan — perluasan jangkauan tanpa peralatan baru Melihat
Roll-top leakproof soft cooler SL-I288 Pendingin Lembut Anti Bocor Roll-Top (SL-I288) Jalur warna cokelat/abu-abu yang ada; khas tanpa banyak pewarna khusus Melihat
Insulated leakproof cooler backpack SL-I075A Ransel Pendingin Anti Bocor Terisolasi (SL-I075A) Platform nilai dalam tiga warna stok Melihat

FAQ: Waktu Tunggu yang Lebih Dingin

Q: Berapa lama waktu yang dibutuhkan untuk produksi soft cooler?

J: Produksi massal biasanya memakan waktu 30–45 hari setelah konfirmasi sampel dan deposit, dengan sampel 7–15 hari sebelumnya. Namun pesanan hingga ke gudang lebih lama — tambahkan spesifikasi dan penawaran harga, bahan masuk, revisi sampel, inspeksi, angkutan laut, dan bea cukai. Dua hingga tiga bulan setelah disetujui merupakan angka perencanaan yang realistis.

T: Dari mana sebenarnya penundaan itu berasal?

A: Biasanya sebelum produksi dimulai. Ketersediaan dan persetujuan material merupakan hambatan yang biasa terjadi, dan penundaan produksi merupakan hal yang paling sulit untuk diatasi karena tidak ada proses hilir yang dapat dimulai tanpa adanya material di meja potong — salah satu produsen mengaitkan 45–55% penundaan pesanan pertama dengan pengadaan dan pewarnaan kain. Persetujuan warna yang terlambat mengalir melalui setiap tahap selanjutnya.

T: Berapa penambahan warna khusus?

J: Kemungkinan 30 hari atau lebih, karena pewarnaan khusus mempunyai siklus persetujuan pencelupan lab dan waktu tunggu lot pewarnanya sendiri. Untuk pesanan pertama di bawah tekanan waktu, memilih jalur warna stok adalah satu-satunya cara paling efektif untuk melindungi jadwal.

Q: Dapatkah saya mempercepat produksi jika saya terlambat?

A: Hanya dalam batas tertentu. Angkutan udara dapat pulih dalam dua hingga empat minggu pada akhirnya dengan biaya beberapa kali lipat dari biaya angkutan laut, yang menjadikannya sebagai alat darurat dan bukan sebuah rencana. Pengelasan, laminasi dinding, dan pengujian air memakan waktu lama, dan terburu-buru menghasilkan cacat yang gagal dalam pemeriksaan dan menghabiskan lebih banyak waktu daripada yang dihemat. Lindungi tanggal dengan mengunci bahan dan persetujuan lebih awal, bukan dengan menekan produksi di kemudian hari.

T: Seberapa jauh saya harus memesan rangkaian musim panas?

J: Bekerja mundur dari tanggal penyimpanan melalui penerimaan gudang, pengiriman darat, bea cukai, transit laut, inspeksi, produksi 30–45 hari, pemasukan material, pengambilan sampel, dan persetujuan — lalu tambahkan jeda liburan jika jadwalnya melewati Festival Musim Semi. Untuk sebagian besar rentang musim panas yang lebih sejuk yang menempatkan komitmen pada musim gugur atau awal musim dingin.

T: Apa yang membuat perbedaan terbesar pada waktu tunggu saya?

A: Spesifikasi lengkap dan stok warna. Ringkasan siap produksi mengubah putaran penemuan selama dua minggu menjadi kuotasi satu hingga tiga hari, dan warna stok menghilangkan banyak pewarna dari jalur kritis. Setelah itu: umpan balik yang cepat dan terkonsolidasi selama pengambilan sampel, dan dimulai dari platform yang sudah ada daripada mengembangkan pola baru.

Merencanakan jadwal?Sealock (YiFuLong Outdoor Gear Co., Ltd.) memproduksi pendingin lunak yang dilas dan dijahit di Tiongkok dan Vietnam, dengan waktu pengambilan sampel 7–15 hari dan produksi 30–45 hari. Kirimkan tanggal penyimpanan Anda dan tim akan mengerjakan kalender tersebut bersama Anda — dan katakan dengan jelas jika tanggal tersebut tidak sesuai.

E-mail:info@sealock.com.hk |  Telepon: +86-13632981825  | Telusuri rangkaian pendingin lembut

Statistik tolok ukur dan penundaan yang dikutip di sini mencerminkan sumber manufaktur pakaian jadi dan barang lunak yang tersedia untuk umum pada pertengahan tahun 2026 dan bervariasi berdasarkan pabrik, produk, bahan, dan musim. Waktu pengangkutan khususnya berubah seiring dengan kondisi perutean. Konfirmasikan waktu tunggu dan kapasitas saat ini dengan pemasok Anda sebelum menetapkan tanggal peluncuran.
